Le pont du Simplon, situé à Martigny au kilomètre 0,655 sur la ligne Martigny – Orsières, permet le franchissement de la route cantonale T9 (Avenue du Simplon) par la voie ferrée. Cet ouvrage, réalisé en 1955 sous la forme d’un cadre biais encastré avec une portée de...

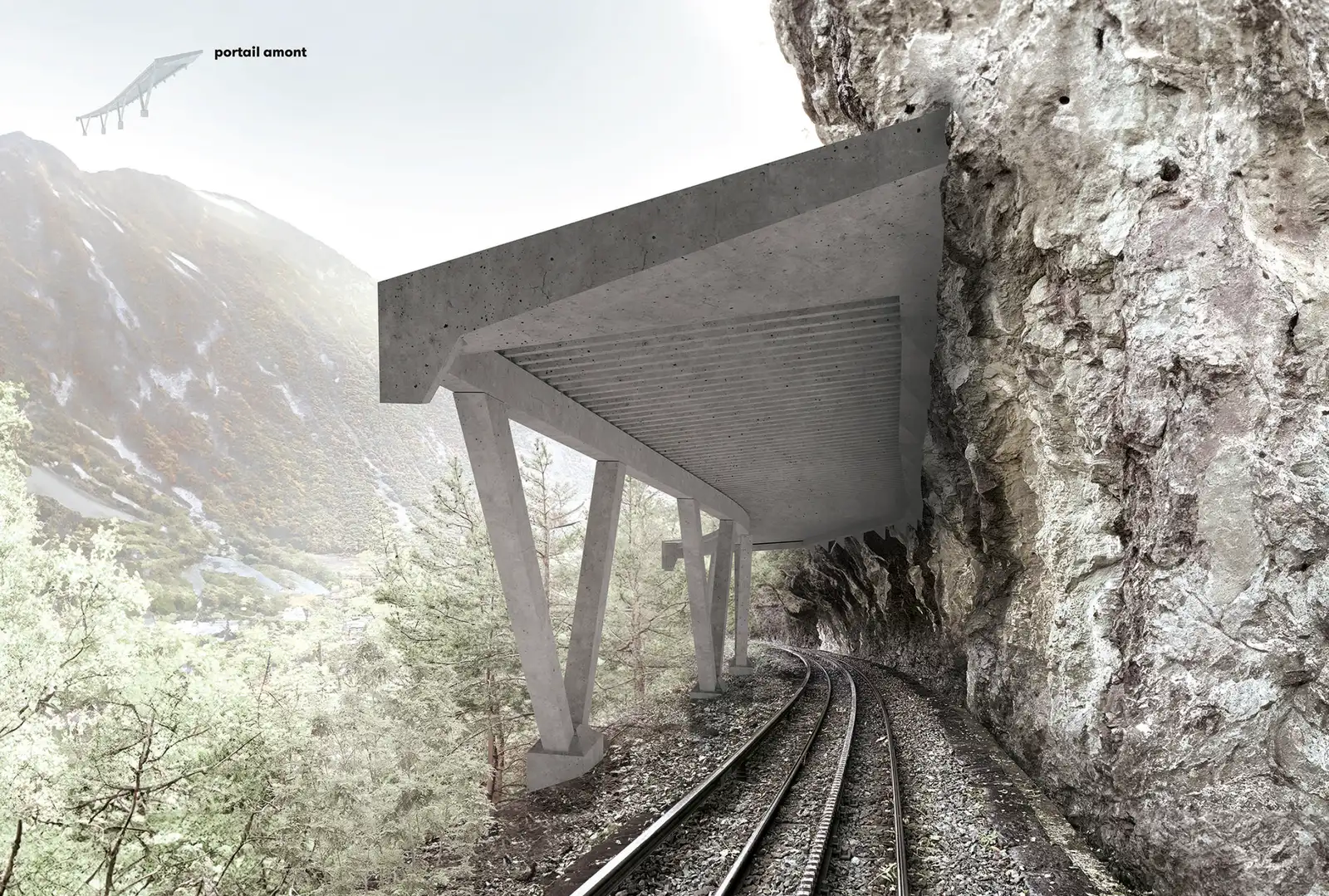

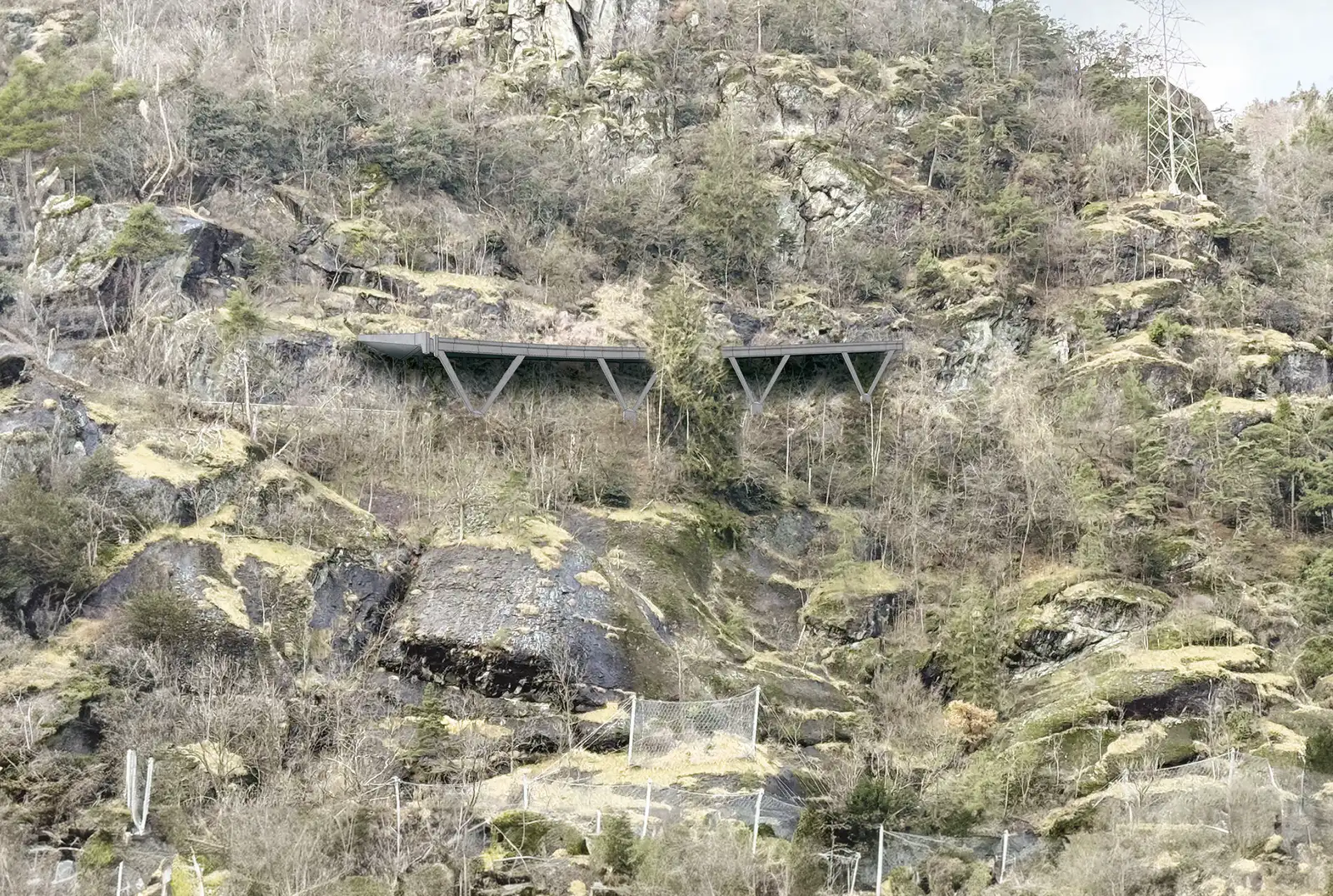

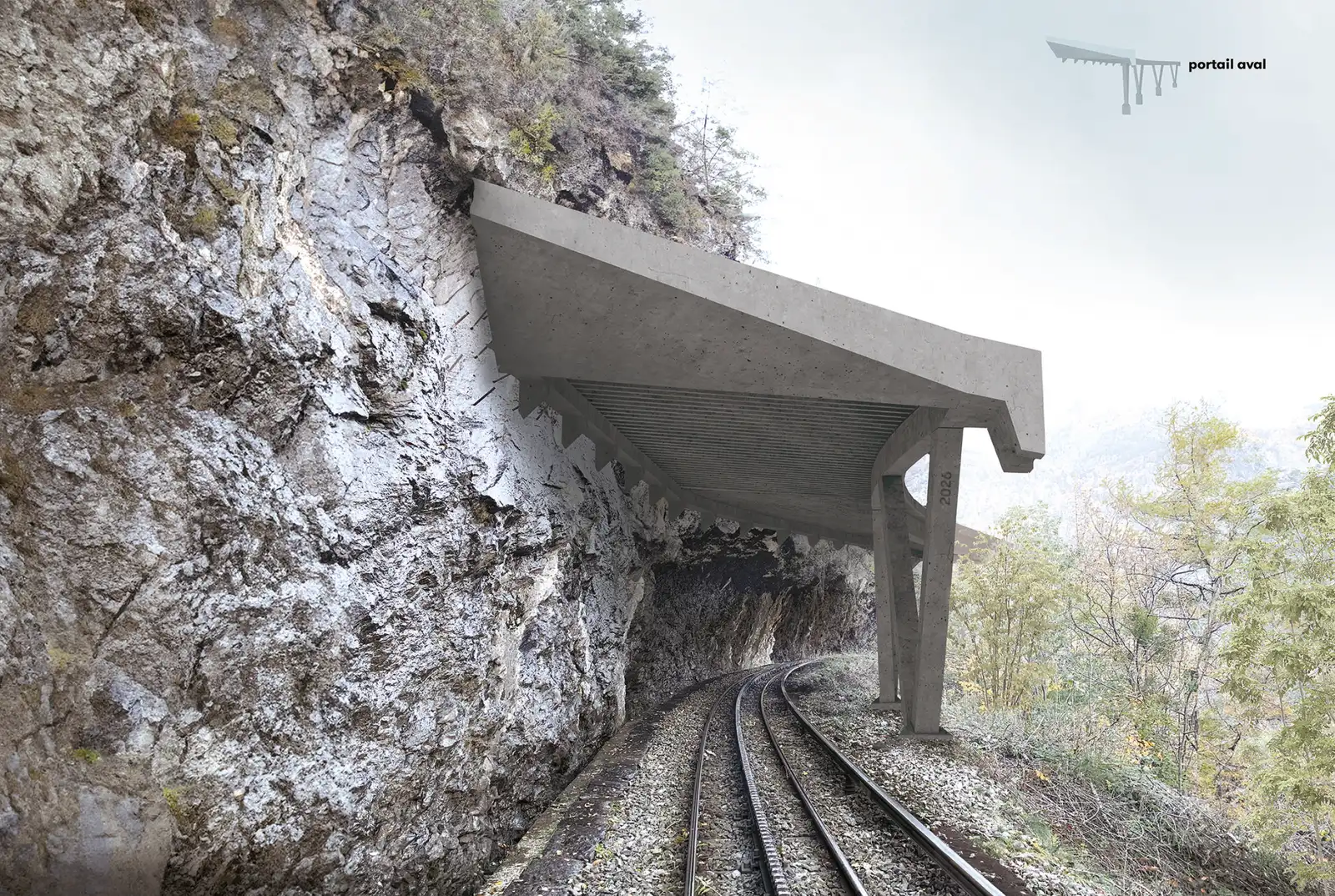

Assainissement de la galerie du Bourgout
Description des travaux
Conséquences en cas de non-réalisation
Planification
La réalisation du chantier se déroulera en quatre phases principales, incluant trois fermetures programmées hors période d’exploitation (automne 2026, printemps 2027, automne 2027). Ces étapes successives permettront la mise en œuvre des fondations, la démolition de la galerie actuelle, l’assemblage des éléments préfabriqués installés par hélicoptère, et enfin les opérations de finition lors de l’exploitation.
Étape n°1
2026
procédure d’approbation des plans.
Étape n°2
automne 2026
début des travaux.
Étape n°3
automne 2026
1ère interruption du trafic avec réalisation des fondations de la nouvelle galerie.
Étape n°4
printemps 2027
2ème interruption du trafic avec démolition de la galerie existante notamment.
Étape n°5
automne 2027
3ème interruption du trafic automne 2027 avec construction et pose de la nouvelle galerie partiellement préfabriquée
Étape n°6
automne 2027
Mise en service dans la foulée
Les partenaires
du projet
PRA ingénieurs
Bureau Tissières
Mijong
LBi ingénieurs
RS ingénieurs
